Center for Hybrid Nanostructures

Endphase der Fassadenarbeiten

Die Bürogeschosse haben ihre weiße Fassade erhalten und das Gerüst wurde bereits teilweise demontiert. Das Dach über der Reinraum-Lüftungszentrale ist ebenfalls fertig.

image16-05-23_13-00

Auch der Haupteingang ist vom Gerüst befreit und erstrahlt in weiß. Die Fenster sind nicht wie im ursprünglichen Entwurf als Bänder ausgebildet sondern als Einzelfenster ausgeführt worden. Das Foyer ist deutlich durch seine Glasfassade zu erkennen.

20160525_150452

In den Innenhöfen ist die Kombination der Klinker mit den weißen Fassadenplatten und den grauen Bändern des Sonnenschutzes zu sehen. Das Bild wird sich noch verändern, wenn der Sonnenschutz in den Laborbereichen aufgeklappt wird, wie hier an einem Fenster zu sehen ist.

20160525_151156

Im Foyer steht noch immer das Gerüst. Darunter ist der Haupteingang in Form eines gläsernen Kubus zu sehen.

20160525_152823

In den Bürogeschossen werden gerade die Flurdecken montiert. Die Deckenhöhe ist hier leider sehr niedrig geworden.

20160525_152046

In den Büros selbst wird zur Zeit der Estrich gegossen.

collage Estrich

Auch im großen Konferenzraum gehen die Arbeiten voran. Leitungen wurden an der Rohdecke verlegt und sind jetzt bereits durch die Akkustikdecke verdeckt.

20160525_152652

Die Montage der Lüftungsgeräte ist in Arbeit. Im Reinraum werden die Lüftungsgeräte an die Kanäle und an die Luftschächte angeschlossen.

20160525_151516

In der Lüftungszentrale über den Laboren sind ebenfalls die Lüftungsgeräte eingebracht worden und werden nun installiert.

20160525_152451

Bauforschritt mit großen Schritten

Die Fassade ist fast fertig. Die aufwändigen Anpassungen in kleinen Bereichen sind jetzt in Arbeit.

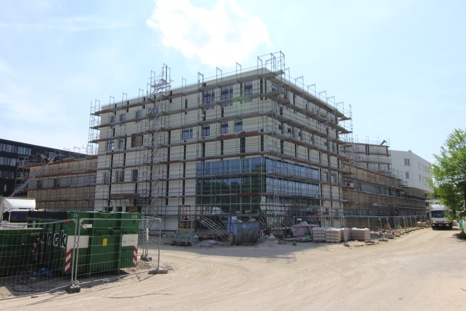

IMG_2686

Auch der Sonnenschutz in den Laborgeschossen ist größtenteils montiert. Die zur Zeit geschlossenen Lamellen können im Betrieb um 90 Grad nach oben geklappt werden.

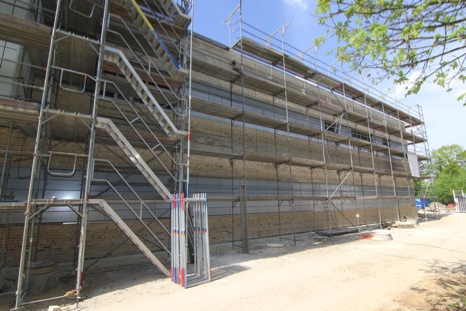

IMG_2767

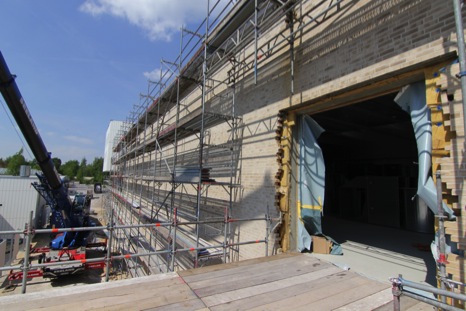

Im Bereich des Reinraums gibt es zur Zeit noch ein großes Loch in der Fassade. Hier werden aktuell die Lüftungsgeräte für den Reinraum eingebracht.

IMG_2700

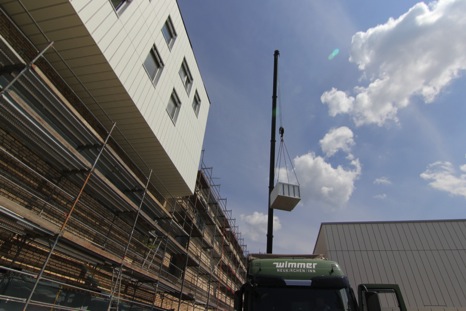

Die Geräte werden mit dem Kran auf ein Schwerlastgerüst vor der Öffnung gehoben...

IMG_2755

...und von dort in das Gebäude gebracht.

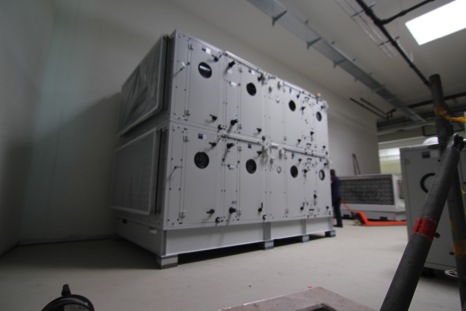

IMG_2704

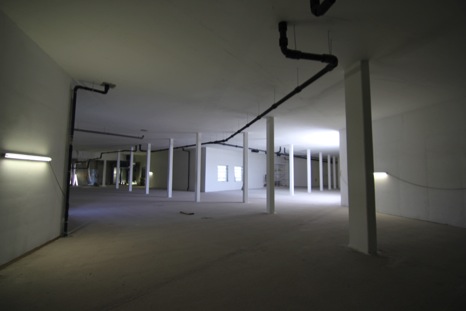

Die Lüftungszentrale für die anderen Labore ist ebenfalls für die Einbringung der Lüftungsgeräte vorbereitet.

IMG_2725

Im Bürogeschoß werden die Akkustikdecken für die größeren Büroräume eingebaut. Die Wände sind geweißt und teilweise wurden Heizkörper montiert.

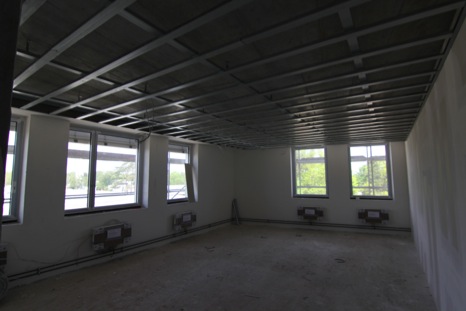

IMG_2712

Die Installationen im Technikgebäude sind in vollem Gange. Die Elektroverteilung, die zukünftig das gesamte Laborgebäude versorgen wird, wird gerade aufgebaut.

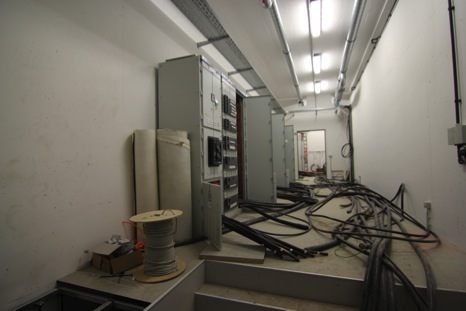

IMG_2744

Auch die Notstromversorgung wird bereits erstellt. Ein großer Diesel als Notstromerzeuger ist aufgebaut und mit der notwendigen Belüftung versorgt.

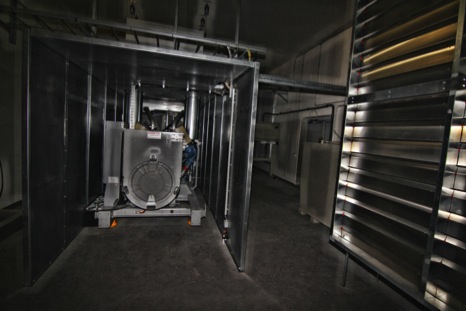

IMG_2754
